神奈川県某所 改修(公共住宅)
給排水衛生工事

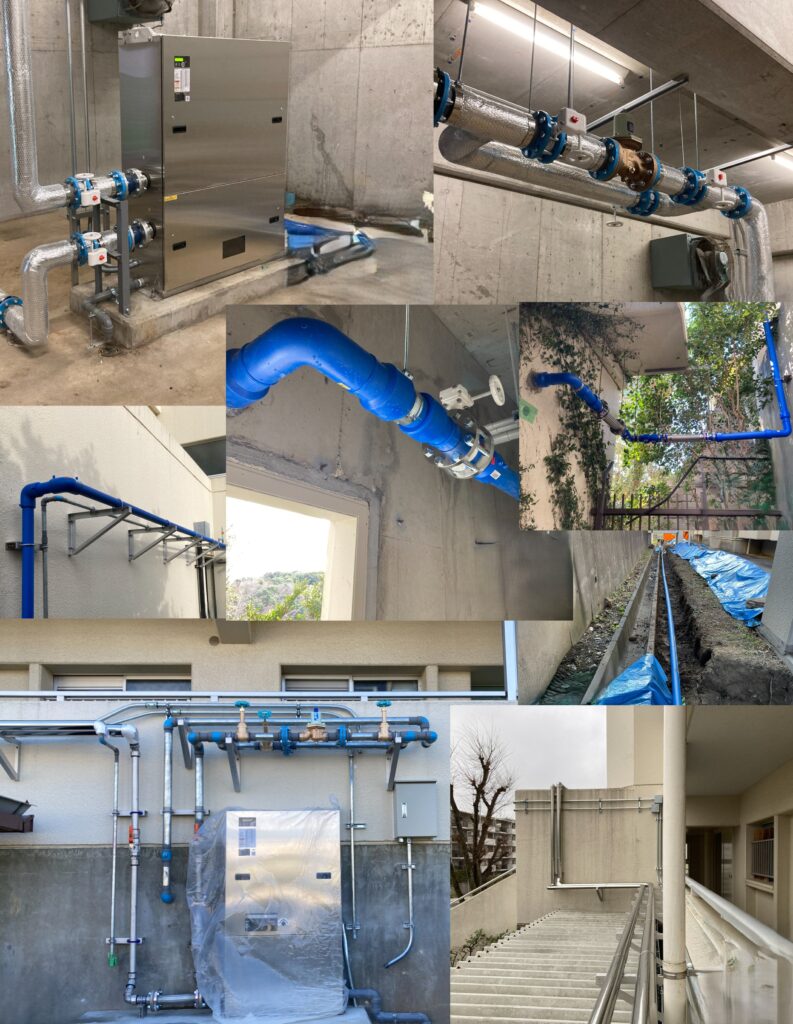

給水配管直結化工事
共同住宅3棟2系統の給水方式を受水槽方式から直結式への改修工事
建物入居者への影響を最小限とした給水方式変更工事
①受水槽75㎥ A棟 約70戸 B棟 50戸 切替後の受水槽撤去搬出
②受水槽30㎥ C棟 約40戸 切替後の受水槽撤去搬出
切替更新給水管 約200m
入居者が3棟計150戸を超える居ながら施工のため、入居者への影響が最小限となるよう計画し給水設備切替作業を行いました。
給水切替作業が完了した日は入居者の帰宅時間以降まで待機し、切替作業の影響を確認しました。
これにより、入居者の皆様が安心して施設利用ができる環境を維持しました。
入居者の皆様にご不便をおかけすることなく、給水切替作業を無事に完了することができました。

神奈川県某所 改修(公立高等学校)

空調衛生工事
空調機更新、移設
手洗い流し台の移設更新
更新室外機の位置を屋上から1階への変更や、
流しの排水管を既設配管接続から新設配管へ変更するなど、
小規模工事ながらも多様な設計変更に対応しました。
居ながら施工のため、授業に支障をきたさないよう施工管理を詳細かつ厳密に行いました。
各施工段階において計画的な進行を心掛け、全ての作業が円滑に進むよう対応しました。

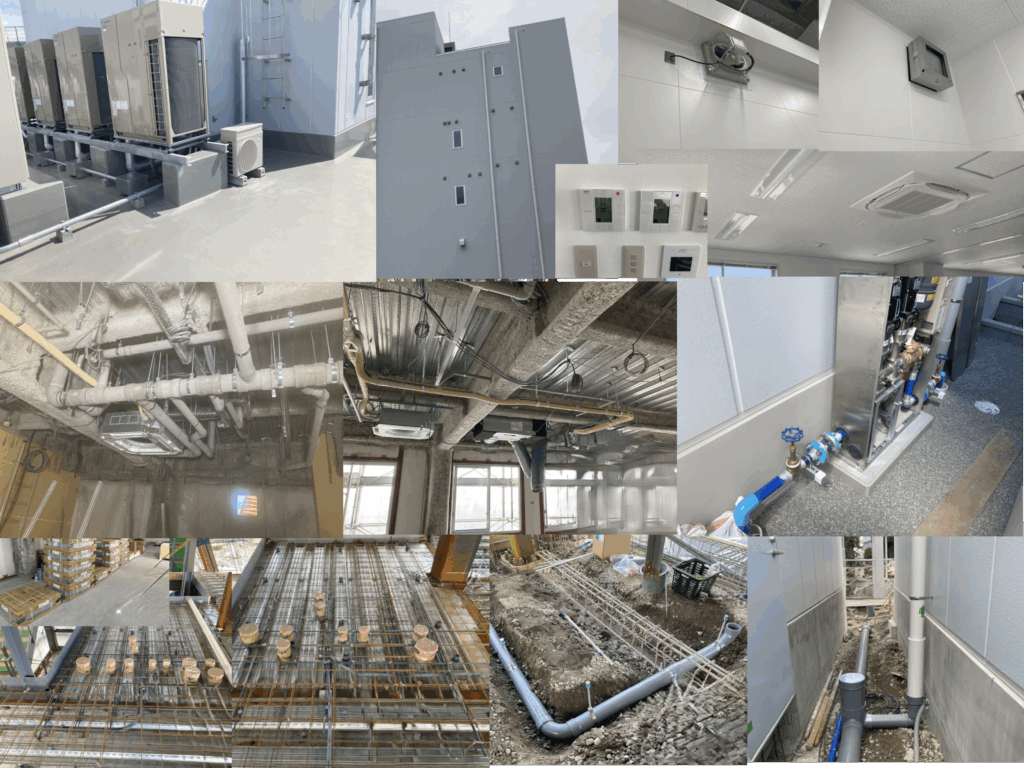

神奈川県某所 新築(事務所ビル)
空調衛生工事
事務所ビルの新築工事 S造5階建て
ビルマル空調機 室外機4台 室内機20台
全熱交換器11台 他換気設備
トイレ4箇所、外構工事
スリーブ、土間配管から室内本作業、外構工事、引き渡しまでの一連の施工管理を行いました。
全ての工程を円滑に進め、高品質な施工を実現しました。
一連の施工管理により、元請け会社へ安全でスムーズな施工を提供することができました。

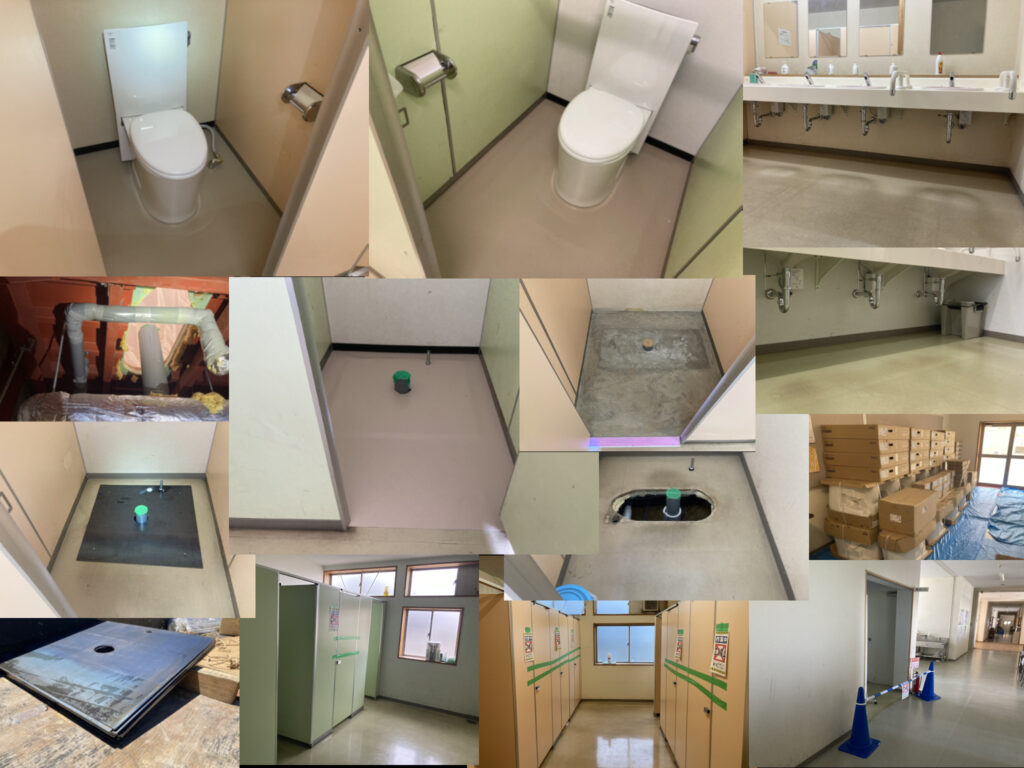

神奈川県某所 改修(公立小学校)
給排水衛生工事
和式トイレから洋式トイレ化及びレイアウト変更工事
建物全断水による既存給水配管の切替作業
2校同時施工
A校 トイレ5箇所 大便器24台 小便器17台
給水管盛替え 約200m
B校 トイレ3箇所 大便器14台 小便器11台
昨年同様の夏休み期間中の短期集中工事で、前回の経験を生かし対応しました。
スピード感のある工事でしたが、無事故で予定通りの工期で引き渡しを行いました。

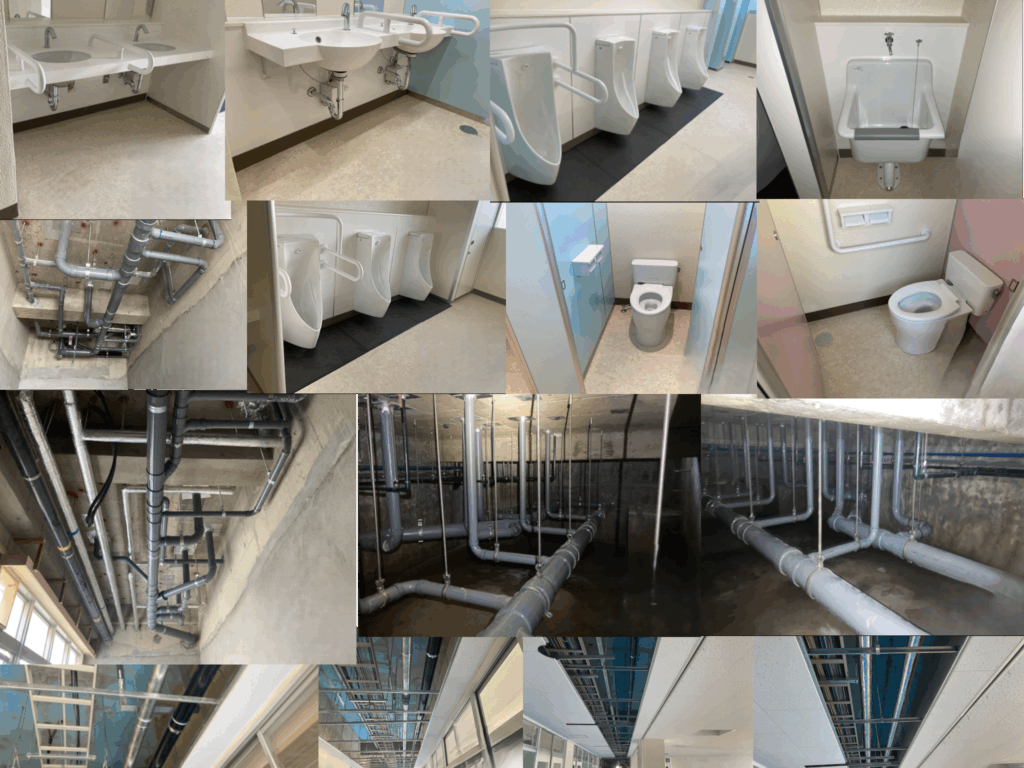

神奈川県某所 改修(公立高等学校)
給排水衛生工事
和式トイレから洋式トイレ化及び手洗器自動水栓化工事
2階建て校舎4棟のトイレ8か所
夏休み期間を利用した短期間集中工事
1階 メーカーによるリトイレ施工 18台
2階 特殊工法によるリトイレ施工 24台
手洗器自動水栓化 54台
夏休み期間中でも多くの生徒が登校することを考慮し、作業進捗に応じて毎日利用可能なトイレを計画しました。
工事中の適切な案内表示や工程計画、調整を行った上で、施工を実施しました。
無事故ノークレームで工事完成、引き渡しを行いました。
